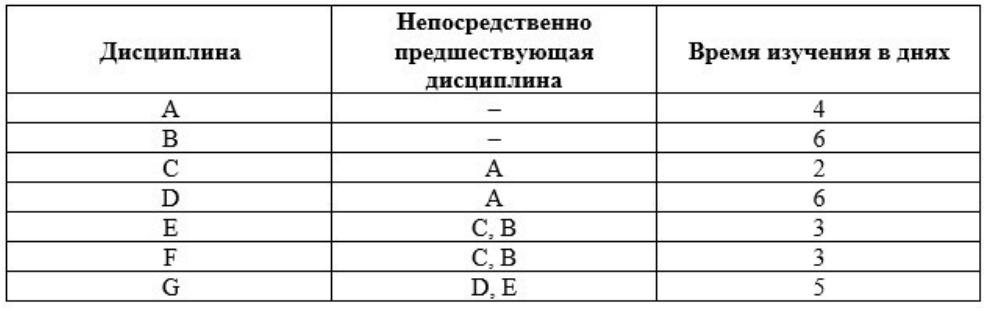

Экономический факультет в вузе разрабатывает новую программу повышения квалификации преподавателей количественных методов анализа экономики. Желательно, чтобы эту программу можно было реализовать в наиболее сжатые сроки. Существуют взаимосвязи между дисциплинами, которые необходимо отразить, составляя расписание занятий по программе. Например, сетевые методы планирования должны рассматриваться лишь после того, как слушатели обсудят различные аспекты (коммерческие, финансовые, экономические, технические и т.д.) проектного анализа, связанные с жизненным циклом проекта. Дисциплины и их взаимосвязь указаны в таблице ниже.
За какое наименьшее количество дней возможно реализовать программу? Как изменится проект, если увеличить срок выполнения задачи E на 3 дня?
Другие предметы Университет Проектное планирование методология проектного планирования проектное планирование в вузе повышение квалификации преподавателей сетевые методы планирования жизненный цикл проекта взаимосвязи дисциплин расписание занятий количественные методы анализа минимальное время реализации проекта увеличение срока выполнения задачи Новый
Для того чтобы ответить на вопрос о минимальном времени реализации программы повышения квалификации преподавателей количественных методов анализа экономики, необходимо провести анализ взаимосвязей между дисциплинами и определить последовательность их изучения. Это можно сделать с помощью сетевого планирования, которое позволяет визуализировать зависимости и оптимизировать сроки выполнения.
Шаги решения:
Теперь, когда мы определили минимальное время реализации проекта, можно рассмотреть влияние увеличения срока выполнения задачи E на 3 дня:
Таким образом, необходимо учитывать, как изменение сроков выполнения отдельных задач отражается на общем времени проекта. Основываясь на вышеуказанных рассуждениях, мы можем сделать вывод о влиянии изменений на проект и определить оптимальные сроки его реализации.
