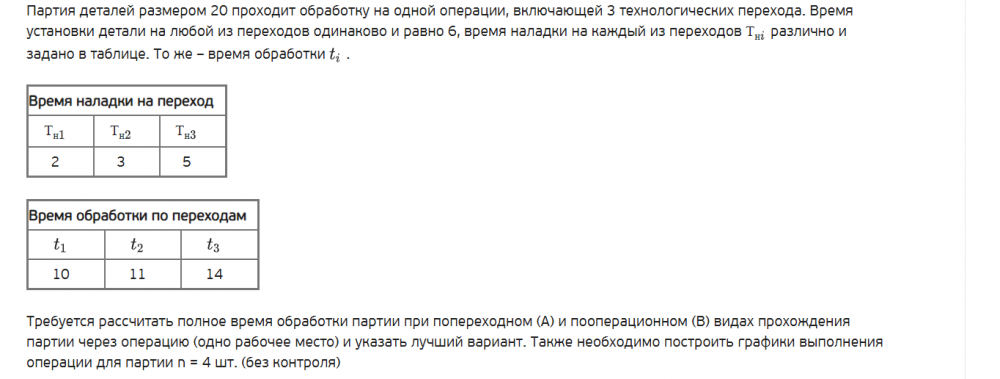

Партия деталей размером 20 проходит обработку на одной операции, включающей 3 технологических перехода. Время установки детали на любой из переходов одинаково и равно 6, время наладки на каждый из переходов
различно и задано в таблице. То же – время обработки .
Время наладки на переход
2 3 5
Время обработки по переходам
10 11 14
Требуется рассчитать полное время обработки партии при попереходном (А) и пооперационном (В) видах прохождения партии через операцию (одно рабочее место) и указать лучший вариант. Также необходимо построить графики выполнения операции для партии n = 4 шт. (без контроля)
Решение:
Другие предметы Университет Процесс обработки и планирование производственных операций производственный менеджмент время обработки партии попереходный вид пооперационный вид расчет времени наладки технологические переходы графики выполнения операции оптимизация процессов управление производством детали размером 20
Для решения задачи о времени обработки партии деталей, давайте рассмотрим оба вида прохождения: попереходный (А) и пооперационный (В). Мы будем учитывать время наладки и время обработки на каждом переходе.
Данные:При попереходном виде обработки каждая деталь проходит через все переходы последовательно. Для каждой детали мы будем учитывать время наладки и время обработки на каждом переходе.
При пооперационном виде обработки каждая деталь проходит через все переходы по очереди, но наладка и установка происходят для каждой детали отдельно.
В обоих случаях полное время обработки партии составляет 1260. Однако, в случае попереходного вида, все детали проходят через переходы одновременно, что может быть более эффективно в условиях ограниченных ресурсов.
Вывод:Таким образом, следует применять попереходный вид прохождения партии предметов через операцию, так как он позволяет оптимизировать процесс обработки и снизить общее время выполнения.
Графики выполнения операции для партии n = 4 шт.Для построения графиков выполнения операции для 4 деталей, мы можем изобразить временные затраты на каждом переходе. На графиках по оси Y будет время, а по оси X - переходы. Каждая деталь будет представлена отдельной линией на графике, что позволит наглядно увидеть время обработки и наладки для каждой детали.
Графики можно построить с использованием программного обеспечения для построения графиков (например, Excel или специализированные инструменты). Визуализация поможет лучше понять временные затраты на каждом этапе обработки.
