gif
Портал edu4cash: Что это и как работает?.
gif
Как быстро получить ответ от ИИ.
gif
Как задонатить в Roblox в России в 2024 году.
gif
Обновления на edu4cash – новые награды, улучшенная модерация и эксклюзивные возможности для VIP!.
  • Задать вопрос
  • Назад
  • Главная страница
  • Вопросы
  • Предметы
    • Русский язык
    • Литература
    • Математика
    • Алгебра
    • Геометрия
    • Вероятность и статистика
    • Информатика
    • Окружающий мир
    • География
    • Биология
    • Физика
    • Химия
    • Обществознание
    • История
    • Английский язык
    • Астрономия
    • Физкультура и спорт
    • Психология
    • ОБЖ
    • Немецкий язык
    • Французский язык
    • Право
    • Экономика
    • Другие предметы
    • Музыка
  • Темы
  • Банк
  • Магазин
  • Задания
  • Блог
  • Топ пользователей
  • Контакты
  • VIP статус
  • Пригласи друга
  • Донат
  1. edu4cash
  2. Вопросы
  3. Другие предметы
  4. Университет
  5. Задана логика следования (предшествования) работ проекта и их длительность. Требуется построить сетевую модель проекта, пронумеровать события, рассчитать ранние и поздние сроки свершения событий методом Форда, длину критического пути, рассчитать пара...
Задать вопрос
Похожие вопросы
  • PDM включает в себя:восемь типов связейдва основных типа связей и один вспомогательныйдва типа связейчетыре типа связей
  • Сетевой график проекта выглядит следующим образом. Определите коэффициент напряженности для работы (8, 10):
  • Сопоставляя вершины и дуги в сетевой модели «Работа – Вершина», можно утверждать, что вершины … являются образами работ, а дуги служат для отображения отношения предшествования между работами показывают отношения между работами проекта, а дуги являют...
  • ... – максимальный по продолжительности путь в сетевой модели
  • Путь — это ...кратчайший маршрут от исходного события до завершающегонепрерывная последовательность работ, начиная от исходного события сетевой модели и заканчивая завершающимпродолжительность всех работ сетевого графика
german99

2025-03-26 02:38:52

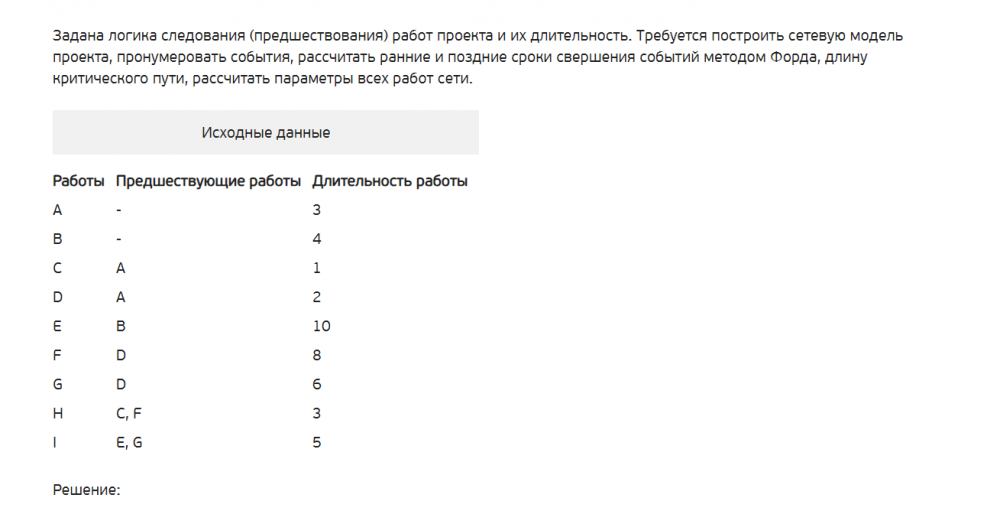

Задана логика следования (предшествования) работ проекта и их длительность. Требуется построить сетевую модель проекта, пронумеровать события, рассчитать ранние и поздние сроки свершения событий методом Форда, длину критического пути, рассчитать параметры всех работ сети.

Исходные данные
Работы Предшествующие работы Длительность работы
А - 3
B - 4
C A 1
D A 2
E B 10
F D 8
G D 6
H C, F 3
I E, G 5

Другие предметы Университет Сетевое планирование проектов производственный менеджмент сетевое моделирование проектный менеджмент критический путь расчет сроков методы Форда управление проектами длительность работ предшествующие работы параметры работ события проекта оптимизация процессов управление ресурсами планирование проектов анализ сетевой модели Новый

Ответить

Born

2025-03-26 02:39:14

Для решения задачи по построению сетевой модели проекта и расчёту параметров работ, необходимо выполнить несколько шагов. Давайте подробно рассмотрим каждый из них.

1. Построение сетевой модели проекта

Сначала мы создадим сеть, основываясь на предшествующих работах и их длительности. Для этого мы будем использовать события (вершины) и работы (ребра), связывая их согласно заданной логике.

  • Событие 1: Начало проекта
  • Событие 2: Завершение работы A (длительность 3)
  • Событие 3: Завершение работы B (длительность 4)
  • Событие 4: Завершение работы C (длительность 1, предшествующая A)
  • Событие 5: Завершение работы D (длительность 2, предшествующая A)
  • Событие 6: Завершение работы E (длительность 10, предшествующая B)
  • Событие 7: Завершение работы F (длительность 8, предшествующая D)
  • Событие 8: Завершение работы G (длительность 6, предшествующая D)
  • Событие 9: Завершение работы H (длительность 3, предшествующая C и F)
  • Событие 10: Завершение работы I (длительность 5, предшествующая E и G)
  • Событие 11: Завершение проекта

2. Нумерация событий

Нумеруем события от 1 до 11, как указано выше. Теперь мы можем перейти к расчету ранних и поздних сроков свершения событий.

3. Расчёт ранних сроков свершения событий

Для расчета ранних сроков мы будем использовать метод Форда. Начинаем с первого события и последовательно продвигаемся к последнему:

  • Событие 1: R1 = 0
  • Событие 2: R2 = R1 + 3 = 3
  • Событие 3: R3 = R1 + 4 = 4
  • Событие 4: R4 = R2 + 1 = 4
  • Событие 5: R5 = R2 + 2 = 5
  • Событие 6: R6 = R3 + 10 = 14
  • Событие 7: R7 = R5 + 8 = 13
  • Событие 8: R8 = R5 + 6 = 11
  • Событие 9: R9 = max(R4 + 3, R7 + 3) = max(4 + 3, 13 + 3) = 16
  • Событие 10: R10 = max(R6 + 5, R8 + 5) = max(14 + 5, 11 + 5) = 19
  • Событие 11: R11 = max(R9, R10) = max(16, 19) = 19

4. Расчёт поздних сроков свершения событий

Теперь рассчитываем поздние сроки, начиная с последнего события и двигаясь к первому:

  • Событие 11: P11 = R11 = 19
  • Событие 10: P10 = P11 - 5 = 14
  • Событие 9: P9 = P11 - 3 = 16
  • Событие 8: P8 = P10 - 5 = 9
  • Событие 7: P7 = P10 - 8 = 6
  • Событие 6: P6 = P10 - 10 = 4
  • Событие 5: P5 = min(P7 - 6, P6 - 10) = min(0, -6) = 0
  • Событие 4: P4 = P9 - 1 = 15
  • Событие 3: P3 = P9 - 4 = 12
  • Событие 2: P2 = min(P4 - 2, P3 - 3) = min(13, 9) = 9
  • Событие 1: P1 = P2 = 0

5. Расчёт длины критического пути

Критический путь — это последовательность работ, которая определяет минимальное время завершения проекта. Он проходит через события, где ранние и поздние сроки совпадают. В нашем случае:

  • Критический путь: 1 -> 2 -> 5 -> 6 -> 10 -> 11

Длина критического пути: 19.

6. Расчёт параметров всех работ сети

Теперь мы можем рассчитать параметры работ, такие как запасы времени (свободное время и общее время) для каждой работы:

  • Работа A: ОТ = 3, СТ = 0 (3 - 3)
  • Работа B: ОТ = 4, СТ = 0 (4 - 4)
  • Работа C: ОТ = 1, СТ = 0 (1 - 1)
  • Работа D: ОТ = 2, СТ = 0 (2 - 2)
  • Работа E: ОТ = 10, СТ = 0 (10 - 10)
  • Работа F: ОТ = 8, СТ = 0 (8 - 8)
  • Работа G: ОТ = 6, СТ = 0 (6 - 6)
  • Работа H: ОТ = 3, СТ = 0 (3 - 3)
  • Работа I: ОТ = 5, СТ = 0 (5 - 5)

Теперь у вас есть полная информация о сетевой модели проекта, критическом пути и параметрах работ. Если у вас есть дополнительные вопросы, не стесняйтесь задавать их!


german99 ждет твоей помощи!

Ответь на вопрос и получи 10 Б 😉
Ответить

  • Политика в отношении обработки персональных данных
  • Правила использования сервиса edu4cash
  • Правила использования файлов cookie (куки)

Все права сохранены.
Все названия продуктов, компаний и марок, логотипы и товарные знаки являются собственностью соответствующих владельцев.

Copyright 2024 © edu4cash

Получите 500 балов за регистрацию!
Регистрация через ВКонтакте Регистрация через Google

...
Загрузка...
Войти через ВКонтакте Войти через Google Войти через Telegram
Жалоба

Для отправки жалобы необходимо авторизоваться под своим логином, или отправьте жалобу в свободной форме на e-mail [email protected]

  • Карма
  • Ответов
  • Вопросов
  • Баллов
